各潜在投标人:
******有限公司屋顶分布式光伏发电项目设计施工总承包(EPC),投标人提出疑问时间已按招标文件的规定时间(2025年11月28日17:00)截止,投标人提交的问题经过汇总归类,类似问题不逐个答复。本次澄清与答疑文件作为招标文件组成部分,具体如下:
对投标人疑问的回复
问题1.招标文件中44页,第三章《评标办法》中评分因素与权重分值2.2.4(1)项,逆变器综合能力,评分标准第1点“依据投标人提供的所投逆变器的组件级绝缘故障定位功能相关证明原件扫描件和第三方机构出具的检测报告,并加盖逆变器制造商和投标人公章进行评审,未提供本项内容的不计分。”请问是否可由我司合作的经销商加盖公章?
回复:按招标文件要求执行。
问题2. 招标文件中195页,第六章投标文件格式,价格清单内容为空白,请问是否无清单格式要求,投标方自行准备即可?
回复:价格清单无格式要求,投标人可参考图纸及招标文件中“本工程主要设备材料参考建议表”进行报价。
问题3. 招标文件第10页,第一章招标公告3.1段投标人资格表示“需投标人具有独立法人资格并依法取得企业营业执照,营业执照处于有效期”但第188页与第191页,投标文件模板中,未显示营业执照,公司资质,业绩,未列入黑名单截图具体放在投标文件的哪一页,还请明示。
回复:按招标文件要求填写。建议放到投标文件格式“资格审查资料”中。
问题4. 招标文件第11页,第一章招标公告3.2.2财务要求“独立投标人或联合体牵头人提供 2024 ******事务所审计的审计报告”请问是否只需要提供2024 ******事务所审计的审计报告的负债表,利润表,现金流量表,还是需提供审计报告的全部内容。
回复:提供 ******事务所审计的审计报告的全部内容。
问题5. ******能源局备案、电网接入方案等办理由总包负责还是投资方负责?
回复:招标文件中已明确,项目备案目前已完成,电网接入方案等办理由中标单位负责办理。
问题6. 请问安装光伏支架的厂房是否已经进行了结构复核?是否需要加固?有无结构承载力复核报告?若要加固的话,本次招标范围是否包含加固工程?
回复:本项目已完成厂房结构复核,无需加固。
问题7.******设计院出图并进行施工图审查工作?
******设计院重新出图,并需要招标人和屋顶业主单位进行确认。
问题8:

请确认桥架材质是否只能用铝合金?
回复:桥架只能使用铝合金桥架。
问题9:

招标文件和图纸中要求配置了本地视频监控系统;请确认是否可以取消视频本地监控系统,球机是否可以采用无线通讯?
回复:不可以,视频监控需要本地监控和远程中控室监控。
问题10:
![]()
交流电缆的压降或者损耗有无要求?
回复:依据《光伏发电站设计标准》(GB50797 - 2012,2024年版)等规范,光伏电站交流电缆的压降和损耗有明确行业及国标要求,具体如下 :
1. 压降标准:国标要求光伏系统交流电压降落不宜大于额定电压的3%;工程实操中更常控制在2%以内,像逆变器至箱变、并网点的交流电缆,多按不超过逆变器输出电压的2%来设计,以此保障并网稳定性。
2. 损耗标准:行业通用标准是交流电缆的功率损耗占总传输功率的比例需小于2%,该标准常和压降要求配合执行。若损耗超标,通常可通过增大电缆截面积、缩短敷设距离等方式调整优化。
问题11

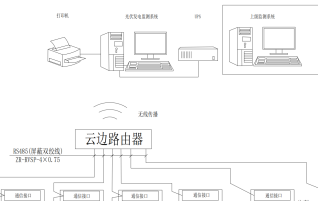

招标图纸中要求逆变器采用485线和数据采集器进行有线通信;是否可以采用无线通讯方式和取消光伏监控系统,另外有无接入集控的要求?
回复:逆变器需采用招标图纸中要求逆变器采用 485 线和数据采集器进行有线通信汇总后无线传输至招标人中控室内,接入阳光智维的统一平台。
问题12:
本项目招标清单中电缆型号有四芯和五芯两种,同时有YJY、YJV、YJLHV三种,与招标图纸不一致,是否仅供参考,上述是否可以统一成四芯,型号按照YJV、YJLHV两种,同时电缆截面是按照招标图纸上来还是投标单位可自行选择?

回复:本项目招标清单中电缆型号有四芯和五芯两种,同时有 YJY、YJV、YJLHV 三种,与招标图纸不一致,是仅供参考,电缆截面是按照招标图纸型号。
问题13:
招标图纸和材料表未明确充电桩的接入点,该部分是否由投标单位自行设计考虑?
回复:招标图纸和材料表未明确充电桩的接入点,该部分是由屋顶业主单位指定接入点。
问题14:根据招标文件上对组件技术参数的描述,是否确定用招标文件推荐品牌内的bc组件
回复:按招标文件要求提供。
本项目的投标截止时间、开标时间、投标保证交纳截止时间、开标地点均不变。
本公告作为招标文件的组成部分,与招标文件具有同等法律效力,招标公告、招标文件如涉及上述内容的作相应修改,若本公告与招标文件有不一致之处,以本公告为准。?
招标人:******有限公司
???????????????? ???????????????2025年12月2日
